Haus sanieren: Welche Reihenfolge ist wirklich sinnvoll?

Von Dominik Hochwarth

Das Bad ist alt, die Fenster ziehen, die Heizung soll raus und das Dach müsste eigentlich auch gemacht werden. Bei älteren Häusern kommen schnell mehrere Baustellen zusammen. Doch womit anfangen?

Einfach die dringendste oder günstigste Maßnahme vorzuziehen, kann teuer werden. Wer beispielsweise zuerst das Bad erneuert und zwei Jahre später alte Wasserleitungen austauschen muss, öffnet womöglich frisch geflieste Wände wieder. Und wer neue Fenster einbauen lässt, ohne die spätere Fassadendämmung mitzudenken, erschwert sich saubere Anschlüsse.

Die sinnvolle Reihenfolge einer Haussanierung richtet sich deshalb vor allem danach, welche Arbeiten voneinander abhängen.

Wohnhaus während einer umfassenden Sanierung mit Gerüst, offener Fassade, Leiter und laufenden Arbeiten an Gebäudehülle und Außenbereich.
Eine größere Haussanierung umfasst oft mehrere Gewerke gleichzeitig. Um doppelte Arbeiten zu vermeiden, sollten Dach, Fassade, Fenster, Haustechnik und Innenausbau in einer sinnvollen Reihenfolge geplant werden.

Diese Reihenfolge ist sinnvoll

Für viele ältere Einfamilienhäuser bietet sich folgende Reihenfolge an:

  1. Gebäude untersuchen und Gesamtkonzept erstellen
  2. Schadstoffe vor Rückbauarbeiten klären
  3. Feuchte-, Tragwerks- und andere Schäden beseitigen
  4. Dach und Entwässerung instand setzen
  5. Maßnahmen an Dach, Fassade und Fenstern aufeinander abstimmen
  6. Lüftung mitplanen
  7. Heizlast für den geplanten Sanierungszustand bestimmen
  8. Heizung und Heizflächen darauf abstimmen
  9. Elektro-, Wasser-, Abwasser- und andere Leitungen erneuern
  10. Putz, Estrich, Bad, Böden und übrigen Innenausbau fertigstellen

Das ist kein starrer Stundenplan. Ein undichtes Dach muss natürlich früher repariert werden. Auch eine ausgefallene Heizung wartet nicht darauf, bis irgendwann die Fassade gedämmt ist.

Als Grundregel lässt sich die Reihenfolge trotzdem einfach zusammenfassen:

Erst Schäden beseitigen, dann zusammenhängende Bauteile und Technik planen und erst zum Schluss fertige Oberflächen herstellen.

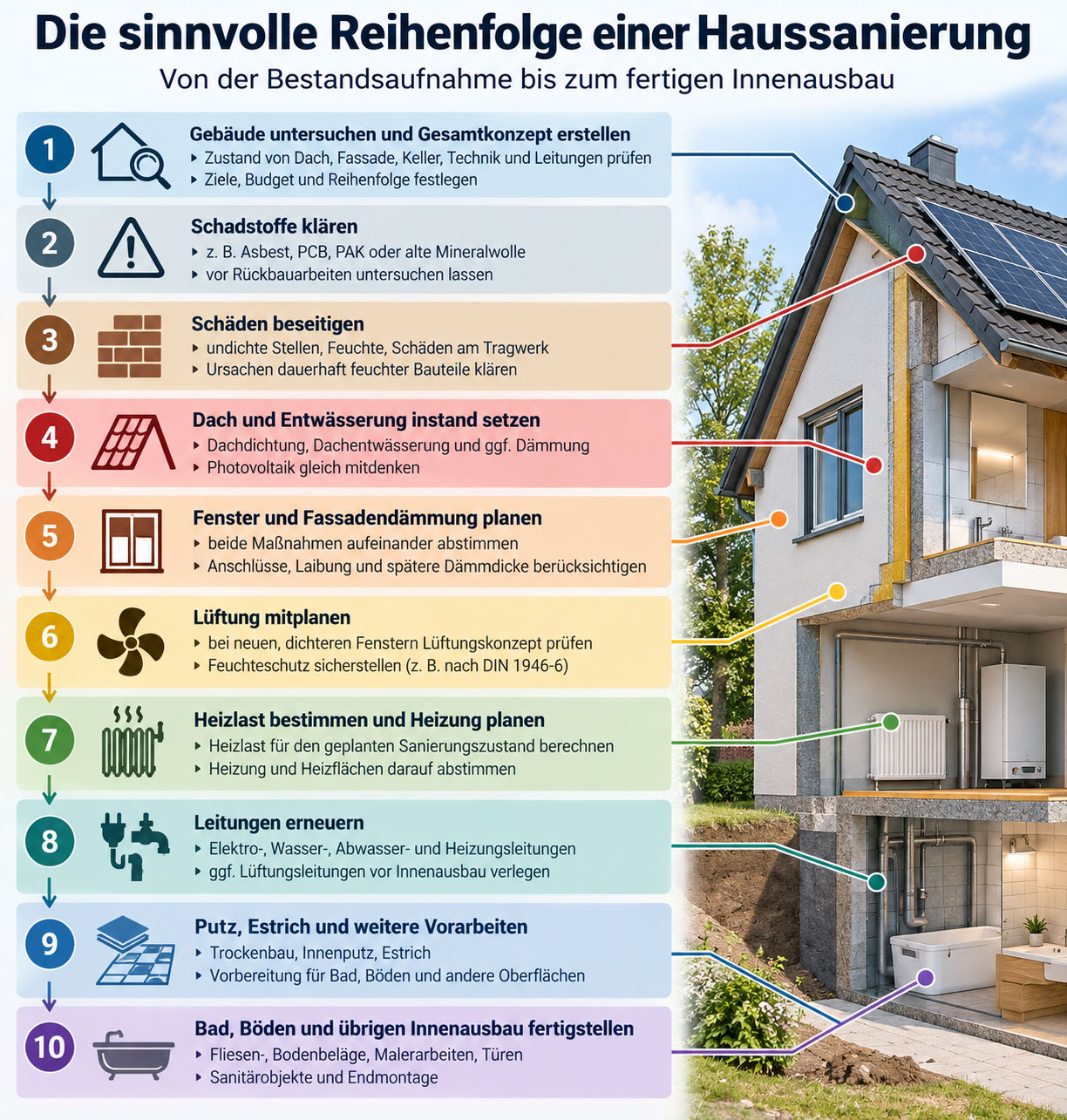

Infografik mit zehn Schritten zur sinnvollen Reihenfolge einer Haussanierung von Bestandsaufnahme und Schadstoffprüfung über Dach, Fenster, Lüftung und Heizung bis zu Leitungen und Innenausbau.
Von der Bestandsaufnahme bis zum Innenausbau: Diese Reihenfolge hilft, Sanierungsmaßnahmen sinnvoll aufeinander abzustimmen und doppelte Arbeiten zu vermeiden.

Was sollte man bei einem alten Haus zuerst sanieren?

Als Erstes sollten Schäden behoben werden, die die Bausubstanz gefährden. Dazu gehören beispielsweise ein undichtes Dach, Feuchtigkeit im Mauerwerk oder Schäden am Tragwerk. Danach folgen die energetische Gebäudehülle und die Haustechnik. Neue Böden, Fliesen und andere Oberflächen kommen möglichst spät an die Reihe.

Vorher lohnt sich allerdings eine Bestandsaufnahme des gesamten Hauses. Sie verhindert, dass eine heute ausgeführte Maßnahme bei der nächsten Sanierung wieder verändert werden muss.

1. Erst wissen, was am Haus wirklich gemacht werden muss

Bei einem älteren Gebäude reicht es nicht, nur auf Heizung, Fenster und Fassade zu schauen.

Vor einer größeren Sanierung sollten unter anderem geprüft werden:

  • Dach und Dachstuhl
  • Außenwände und Fassade
  • Keller und Bodenplatte
  • Feuchteschäden
  • Fenster und Außentüren
  • Elektroinstallation
  • Trinkwasser- und Abwasserleitungen
  • Heizungsanlage und Heizflächen
  • vorhandene Dämmung

Bei entsprechend alten Gebäuden kommt ein weiterer Punkt hinzu: Schadstoffe.

Asbest kann beispielsweise in Fassadenplatten, Bodenbelägen, Klebern, Spachtelmassen, Rohrummantelungen oder Brandschutzprodukten stecken. Daneben können je nach Baujahr unter anderem PCB, PAK, alte Mineralwolle oder belastete Holzschutzmittel eine Rolle spielen.

Solche Fragen sollten geklärt sein, bevor großflächig abgebrochen, geschliffen oder gebohrt wird.

Muss das Haus für umfangreiche Arbeiten zunächst geräumt werden, finden Sie weitere Hinweise im Beitrag „Haus vor der Sanierung entrümpeln: Was muss vorher raus?“.

2. Schäden gehen vor Dämmung und neuer Technik

Eine energetische Sanierung setzt eine intakte Gebäudesubstanz voraus.

Dringt beispielsweise Wasser durchs Dach ein, nützt zunächst auch die beste Fassadendämmung wenig. Dasselbe gilt bei beschädigten Balken, defekten Abdichtungen oder dauerhaft feuchten Kellerwänden.

Vorrang haben deshalb unter anderem:

  • undichte Dächer
  • Schäden am Tragwerk
  • eindringendes Wasser
  • defekte Abdichtungen
  • größere konstruktive Risse
  • Ursachen dauerhaft feuchter Bauteile
  • beschädigte Dachentwässerung

Wichtig ist dabei die Ursache. Eine feuchte Kellerwand einfach von innen zu verkleiden oder zu dämmen, ohne vorher zu klären, woher die Feuchtigkeit kommt, kann das Problem verschärfen.

3. Das Dach früh einplanen

Steht ohnehin eine Dachsanierung an, sollten Reparatur, Dämmung und weitere geplante Arbeiten zusammen betrachtet werden.

Zunächst stellt sich die Frage, wo künftig die wärmegedämmte Gebäudehülle verlaufen soll.

Bleibt der Dachboden unbeheizt, reicht häufig eine Dämmung der obersten Geschossdecke. Soll das Dachgeschoss dagegen beheizt oder später ausgebaut werden, gehört in der Regel die Dachfläche in die thermische Gebäudehülle.

Die Unterschiede können erheblich sein. Ausführlich vergleichen wir beide Varianten im Beitrag „Dach dämmen oder Geschossdecke? Eine Variante kostet deutlich weniger“.

Auch die Kosten sprechen dafür, Maßnahmen zu bündeln. Muss das Dach ohnehin neu eingedeckt werden, lässt sich eine Dämmung von außen sinnvoll in die Arbeiten integrieren. Wird sie erst einige Jahre später nachgeholt, muss unter Umständen erneut am Dach gearbeitet werden.

Bei Dacharbeiten Photovoltaik gleich mitdenken

Wer das Dach öffnet oder komplett neu eindeckt, sollte zugleich klären:

  • Soll Photovoltaik installiert werden?
  • Wo verlaufen später Kabel?
  • Werden Dachhaken oder andere Befestigungen benötigt?
  • Wo können Wechselrichter und weitere Technik untergebracht werden?
  • Gibt es am Wohnort eine Solarpflicht?

In Nordrhein-Westfalen kann seit 2026 bei einer vollständigen Erneuerung der Dachhaut eines bestehenden Gebäudes eine PV-Pflicht greifen. Mehr dazu lesen Sie im Beitrag „Dachsanierung löst PV-Pflicht aus: Mit diesen Zusatzkosten müssen Hausbesitzer rechnen“.

Gerüst, Dacharbeiten und PV-Anlage getrennt voneinander zu planen, obwohl sie kurz hintereinander ausgeführt werden sollen, verursacht dagegen schnell vermeidbare Zusatzkosten.

4. Fenster und Fassadendämmung zusammen planen

Was sollte zuerst kommen: neue Fenster oder die Fassadendämmung?

Am besten werden beide Maßnahmen gemeinsam geplant, selbst wenn sie nicht gleichzeitig ausgeführt werden.

Beim Fenstertausch sollten bereits die spätere Dämmdicke und die Position des Fensters berücksichtigt werden. Besonders wichtig sind:

  • Anschluss zwischen Fenster und Dämmung
  • Fensterlaibung
  • Außenfensterbank
  • Rollladenkasten

Wer zuerst neue Fenster einbauen lässt und einige Jahre später die Fassade dämmt, kann auch dann noch fachgerechte Anschlüsse herstellen. Einfacher wird es jedoch, wenn der spätere Aufbau bereits beim Fenstereinbau feststeht.

Warum gerade die Laibung problematisch werden kann, erklären wir ausführlicher im Beitrag „Fensterlaibung dämmen – Wärmeverlusten und Schimmel vorbeugen“.

5. Bei neuen Fenstern die Lüftung nicht vergessen

Neue Fenster sind normalerweise wesentlich dichter als alte Konstruktionen. Dadurch verschwindet ein Teil des unkontrollierten Luftaustauschs über Fugen.

Das ist energetisch erwünscht. Gleichzeitig muss weiterhin genügend Feuchtigkeit aus den Wohnräumen abgeführt werden.

Deshalb sollte bei einem größeren Fenstertausch geprüft werden, ob ein Lüftungskonzept erforderlich ist. Nach DIN 1946-6 ist dies bei bestimmten Modernisierungen vorgesehen. Bei Einfamilienhäusern gilt ein Austausch von mehr als einem Drittel der vorhandenen Fenster als typischer Fall, bei dem ein Lüftungskonzept erforderlich wird.

Ein Lüftungskonzept bedeutet nicht automatisch, dass anschließend eine Lüftungsanlage eingebaut werden muss. Zunächst wird geprüft, ob der notwendige Luftwechsel zum Feuchteschutz ohne aktives Zutun der Bewohner ausreichend gewährleistet werden kann.

6. Muss erst gedämmt und danach die Heizung erneuert werden?

„Erst dämmen, dann Heizung“ gehört zu den häufigsten Empfehlungen bei der energetischen Sanierung.

Der Gedanke dahinter stimmt: Wird das Haus später besser gedämmt, sinkt seine Heizlast. Eine neue Heizung lässt sich dann auf einen niedrigeren Wärmebedarf auslegen.

Trotzdem muss die komplette Dämmung nicht zwingend fertig sein, bevor eine neue Heizung eingebaut wird.

Wichtiger ist:

Bei der Heizungsplanung sollte bekannt sein, wie das Haus nach den bereits geplanten Sanierungsmaßnahmen aussehen wird.

Soll beispielsweise zwei Jahre später das Dach gedämmt und die Fassade saniert werden, sollte die neue Heizung nicht so ausgelegt werden, als bliebe das Gebäude dauerhaft im heutigen Zustand.

Das gilt besonders für Wärmepumpen. Hier spielen neben der Heizlast auch die benötigten Vorlauftemperaturen und die vorhandenen Heizflächen eine wichtige Rolle.

Dass eine Wärmepumpe auch im Altbau nicht zwingend eine Komplettsanierung voraussetzt, erklären wir ausführlich im Beitrag „Wärmepumpe im Altbau: In 5 Schritten zur effizienten Heizung“.

Was tun, wenn die alte Heizung sofort ausfällt?

Dann gilt keine theoretisch perfekte Reihenfolge mehr. Das Haus muss wieder beheizt werden.

Trotzdem sollte bei der Planung möglichst berücksichtigt werden, welche Sanierungsmaßnahmen in den kommenden Jahren bereits fest vorgesehen sind.

Bei einer Wärmepumpe sollten beispielsweise geklärt werden:

  • Wie hoch ist die Heizlast?
  • Welche Heizlast ist nach den geplanten Maßnahmen zu erwarten?
  • Welche Vorlauftemperaturen werden benötigt?
  • Sind die vorhandenen Heizkörper ausreichend groß?

Eine fachgerechte Heizlastberechnung nach DIN EN 12831 ist dafür eine wichtige Planungsgrundlage. Die Leistung des alten Heizkessels einfach eins zu eins auf die neue Anlage zu übertragen, ist dagegen keine belastbare Auslegung.

7. Auch Kellerdecke und Fußboden gehören ins Gesamtkonzept

Nicht jede energetische Sanierung muss mit einer neuen Fassade beginnen.

Unter beheizten Räumen kann beispielsweise eine Kellerdeckendämmung eine vergleichsweise einfach umsetzbare Maßnahme sein. Welche Dämmung zuerst sinnvoll ist, hängt deshalb vom jeweiligen Gebäude ab. Im Beitrag „Lohnt sich Dämmen wirklich? Was Gebäudedämmung bringt“ erklären wir, warum die wirtschaftlich sinnvollste Maßnahme nicht bei jedem Haus dieselbe ist.

Davon zu unterscheiden ist eine komplette Erneuerung des Fußbodens im Wohnbereich.

Soll dort beispielsweise eine Fußbodenheizung eingebaut werden, müssen vorher unter anderem Aufbauhöhe, Dämmung und Leitungsführung geklärt sein. Einen neuen Estrich einzubauen und ihn wenige Jahre später für Heizungs- oder Wasserleitungen wieder zu öffnen, wäre unnötig teuer.

8. Haustechnik vor Putz, Fliesen und Boden

Beim Innenausbau hilft eine einfache Frage:

Was verschwindet später hinter einer fertigen Oberfläche?

Diese Arbeiten müssen vorher erledigt sein.

Typische Beispiele sind:

  • Elektroleitungen
  • Netzwerkleitungen
  • Trinkwasserleitungen
  • Abwasserleitungen
  • Heizungsrohre
  • Fußbodenheizung
  • Lüftungskanäle

Erst anschließend folgen beispielsweise Putz, Estrich, Fliesen und Bodenbeläge.

Besonders teuer wird eine falsche Reihenfolge im Bad. Wer hochwertige Fliesen verlegt und ein Jahr später feststellt, dass die alten Leitungen im Gebäude erneuert werden müssen, kann einen Teil der neuen Oberfläche wieder verlieren.

9. Bad und schöne Oberflächen eher zum Schluss

Das neue Bad ist für Eigentümer häufig sichtbarer und attraktiver als neue Stromleitungen oder eine gedämmte Kellerdecke. Bei einer umfassenden Sanierung gehört es trotzdem eher nach hinten.

Vorher sollte klar sein:

  • Bleiben Wasser- und Abwasserleitungen erhalten?
  • Werden Wände geöffnet?
  • Ändert sich die Raumaufteilung?
  • Wird eine Fußbodenheizung eingebaut?
  • Muss die Elektroinstallation erneuert werden?

Sind diese Arbeiten abgeschlossen, können Abdichtung, Fliesen und Sanitärobjekte folgen.

Ähnliches gilt für hochwertige Bodenbeläge und Malerarbeiten. Je länger noch gestemmt, gebohrt und schweres Baumaterial durchs Haus transportiert wird, desto höher ist die Gefahr von Schäden an bereits fertigen Oberflächen.

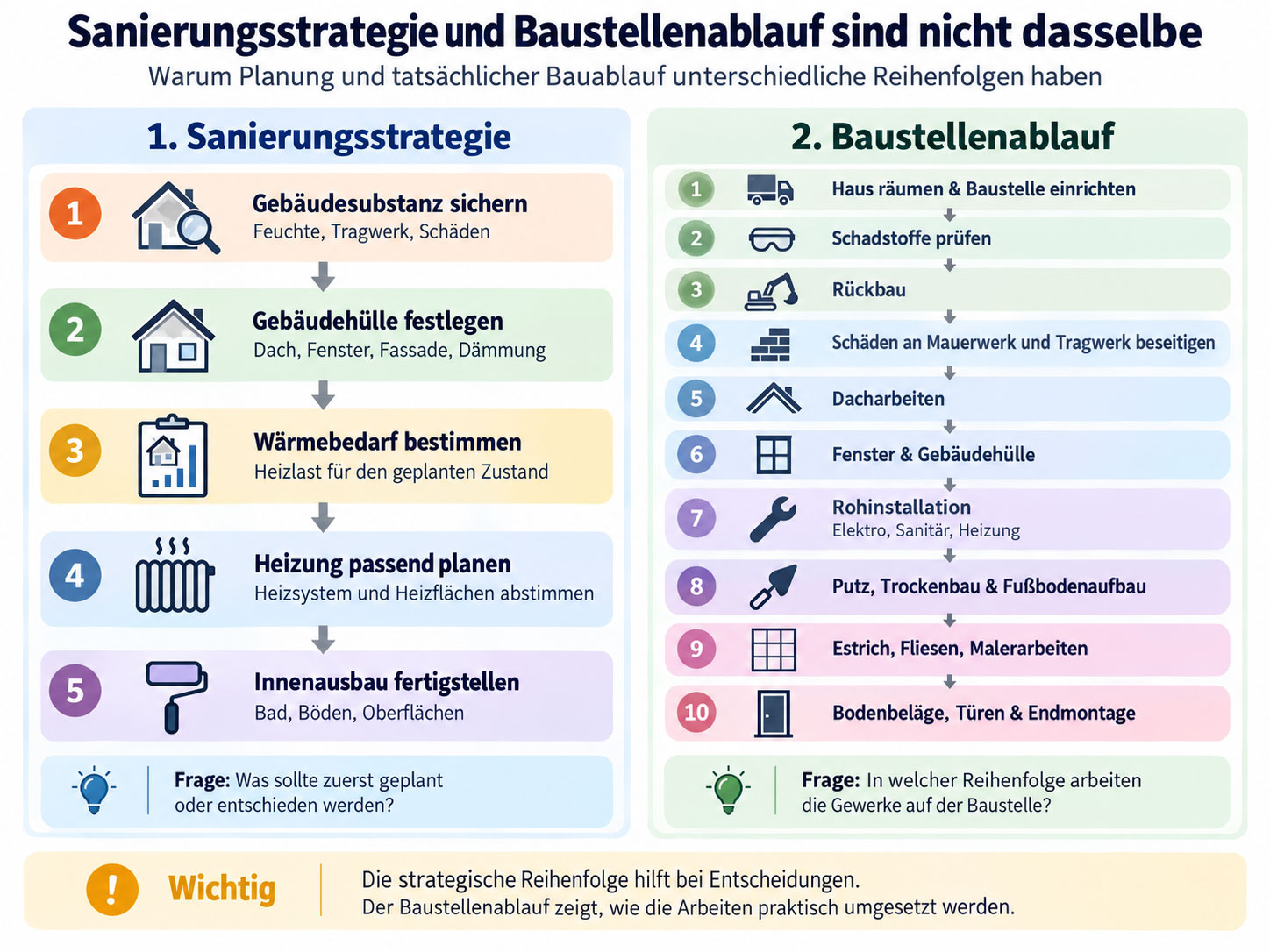

Infografik vergleicht Sanierungsstrategie mit Baustellenablauf: Gebäudesubstanz, Gebäudehülle, Wärmebedarf und Heizung gegenüber Rückbau, Dacharbeiten, Rohinstallation, Estrich und Innenausbau.
Sanierungsstrategie und tatsächlicher Bauablauf sind nicht identisch: Links steht die technische Planungslogik, rechts die typische Reihenfolge der Gewerke auf der Baustelle.

Sanierungsstrategie und Baustellenablauf sind nicht dasselbe

Hier entsteht häufig Verwirrung.

Die Sanierungsstrategie beschreibt, welche Entscheidungen aufeinander aufbauen:

Gebäudesubstanz → Gebäudehülle → Wärmebedarf → Heizung → Innenausbau

Auf der Baustelle können die Gewerke jedoch anders aufeinander folgen.

Bei einer umfangreichen Sanierung könnte der praktische Ablauf beispielsweise so aussehen:

  1. Gebäude räumen und Baustelle einrichten
  2. Schadstoffe untersuchen
  3. Rückbau
  4. Schäden an Tragwerk und Mauerwerk beseitigen
  5. Dacharbeiten
  6. Fenster und Arbeiten an der Gebäudehülle
  7. Elektro-, Sanitär- und Heizungs-Rohinstallation
  8. Trockenbau und Innenputz
  9. Fußbodenaufbau und Fußbodenheizung
  10. Estrich
  11. Abdichtung und Fliesen
  12. Malerarbeiten
  13. Bodenbeläge
  14. Türen und Endmontage
  15. Sanitärobjekte, Schalter und andere Fertiginstallationen

Der genaue Ablauf hängt vom Gebäude und den beteiligten Gewerken ab. Gerade deshalb sollte er vor Beginn größerer Arbeiten abgestimmt werden.

Drei Reihenfolgen, die schnell teuer werden

Neue Heizung, danach eine große energetische Sanierung

Durch Dämmung und neue Fenster kann die benötigte Heizleistung sinken.

Besser: Bereits fest geplante Maßnahmen bei der Heizungsdimensionierung berücksichtigen.

Neue Fenster, später Fassadendämmung – ohne gemeinsame Planung

Dann passen Fensterposition, Laibung und spätere Dämmebene möglicherweise schlecht zusammen.

Besser: Den späteren Fassadenaufbau bereits beim Fenstertausch festlegen.

Neues Bad und neue Böden, danach alte Leitungen austauschen

Das kann bedeuten, dass gerade fertiggestellte Oberflächen wieder geöffnet werden müssen.

Besser: Vor dem Innenausbau den Zustand von Elektro-, Heizungs-, Wasser- und Abwasserinstallation prüfen.

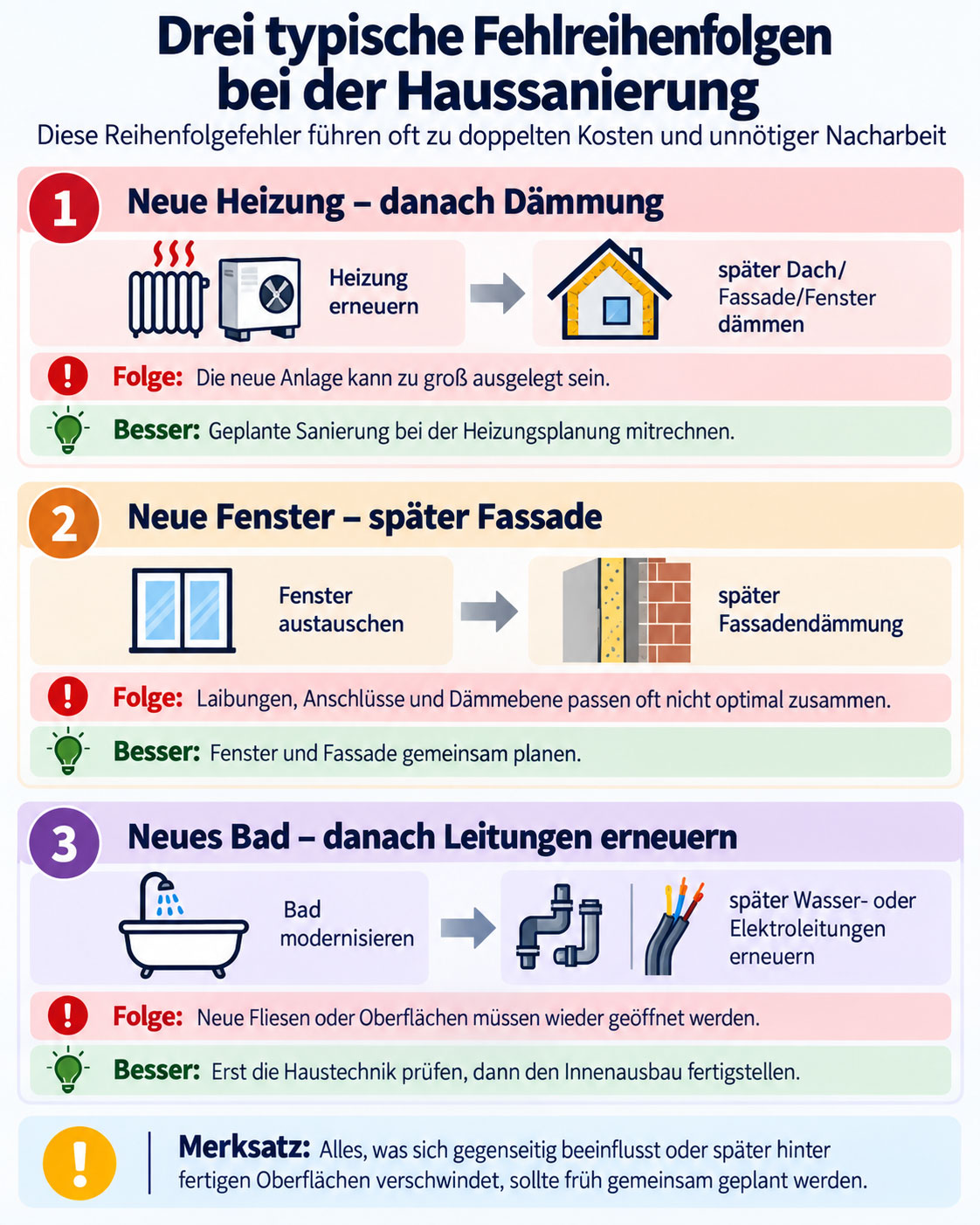

Infografik zeigt drei typische Fehler bei der Haussanierung: Heizung vor Dämmung, Fenster vor späterer Fassadendämmung und Badsanierung vor dem Austausch von Wasser- oder Elektroleitungen.
Drei typische Reihenfolgefehler bei der Sanierung: Heizung vor Dämmung, Fenster ohne Fassadenplanung und ein neues Bad vor der Erneuerung alter Leitungen.

Muss ein Haus immer komplett auf einmal saniert werden?

Nein. Viele Häuser werden über mehrere Jahre modernisiert.

Gerade dann braucht es jedoch einen Plan. Eine heute ausgeführte Maßnahme sollte spätere Arbeiten weder verhindern noch unnötig verteuern.

Eine mögliche Aufteilung könnte beispielsweise so aussehen:

Etappe 1: Gebäudeschäden, Abdichtung, Dach und Entwässerung
Etappe 2: Dämmung von Dach oder oberster Geschossdecke
Etappe 3: Fenster und Fassade
Etappe 4: Heizung und Heizflächen
Etappe 5: weitere Dämmmaßnahmen
Etappe 6: Innenausbau

Das ist nur ein Beispiel. Bei einem Haus mit intaktem Dach und defekter Heizung sieht die Reihenfolge anders aus.

Wer vor einer noch grundsätzlicheren Entscheidung steht, findet im Beitrag „Kernsanierung oder Neubau? So treffen Sie 2026 die richtige Entscheidung“ Hinweise dazu, wann eine umfangreiche Sanierung technisch und wirtschaftlich noch sinnvoll sein kann.

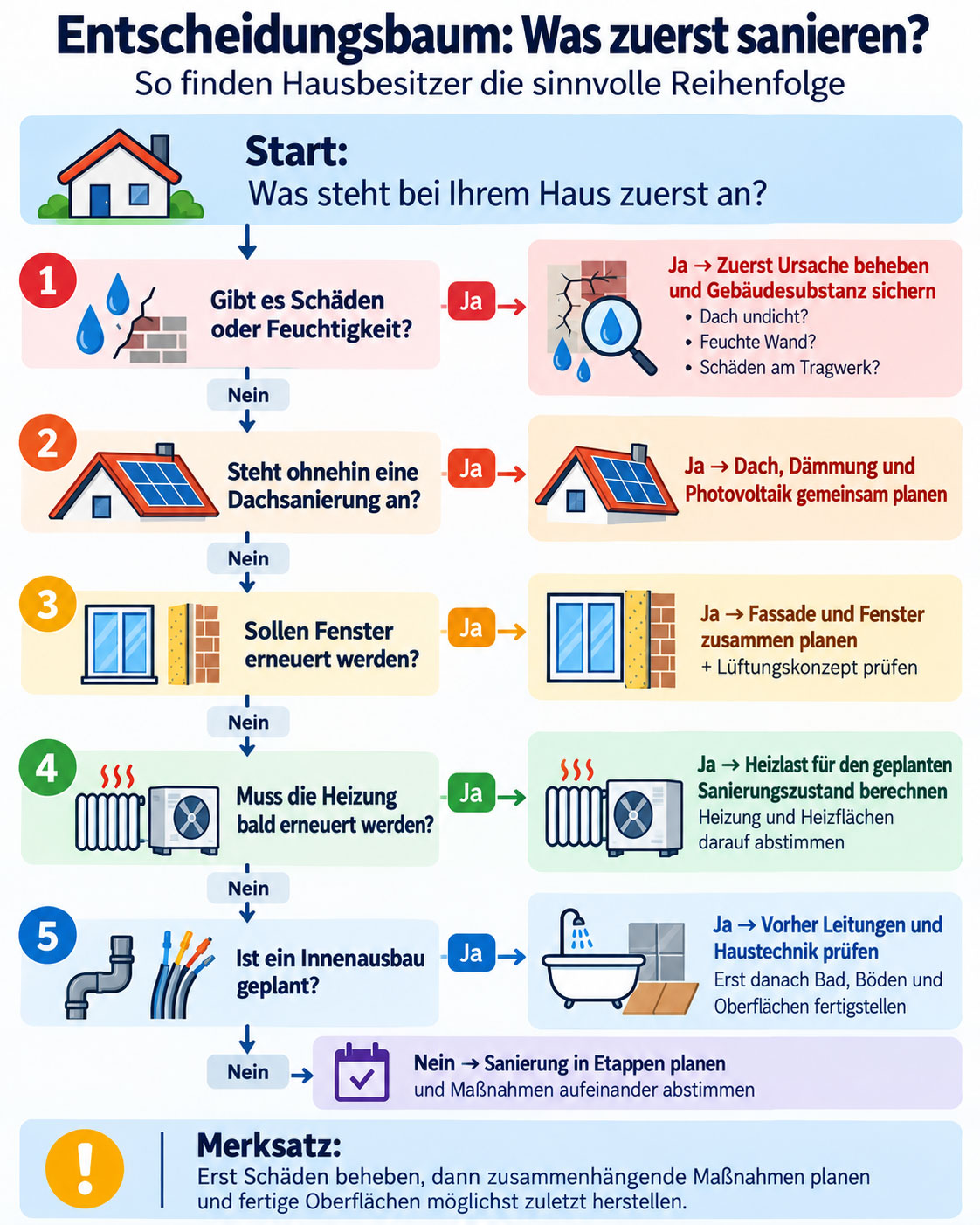

tscheidungsbaum zur Haussanierung mit Fragen zu Feuchtigkeit, Dachsanierung, Fenstertausch, Heizung und Innenausbau sowie Empfehlungen für die jeweilige Reihenfolge.
Was zuerst sanieren? Der Entscheidungsbaum zeigt, wie Schäden, Dach, Fenster, Heizung und Innenausbau sinnvoll priorisiert und miteinander abgestimmt werden können.

Wann gelten gesetzliche Anforderungen bei der Sanierung?

Wer Bauteile eines bestehenden Hauses erneuert oder verändert, muss das Gebäudemodernisierungsgesetz mitdenken.

Für bestimmte Arbeiten an Außenwänden, Dachflächen oder Fenstern nennt das Gesetz maximale U-Werte.

Dabei gibt es jedoch eine wichtige Bagatellgrenze: Nach § 36 GModG gelten die entsprechenden Anforderungen grundsätzlich nicht, wenn nicht mehr als 10 % der gesamten Fläche der jeweiligen Bauteilgruppe verändert werden.

Ein kleiner Putzschaden führt deshalb nicht automatisch dazu, dass die gesamte Fassade energetisch saniert werden muss.

Davon getrennt zu betrachten sind bestimmte Nachrüstpflichten. Für unzureichend gedämmte oberste Geschossdecken enthält § 35 GModG beispielsweise eigene Regelungen. Welche Möglichkeiten es dort gibt, lesen Sie ausführlich im Beitrag „Dach dämmen oder Geschossdecke? Eine Variante kostet deutlich weniger“.

Welche Reihenfolge ist beim Sanieren nun die richtige?

Einen Ablauf, der für jedes Haus passt, gibt es nicht. Ein Gebäude mit Feuchteschäden braucht andere Prioritäten als ein Haus mit intakter Substanz und ausgefallener Heizung.

Drei Regeln helfen jedoch bei fast jeder größeren Sanierung:

Erstens: Schäden gehen vor Verschönerung und Energiesparen.

Ein trockenes und konstruktiv intaktes Gebäude ist die Grundlage für alles Weitere.

Zweitens: Arbeiten gemeinsam planen, die sich gegenseitig beeinflussen.

Das gilt besonders für Dach und Photovoltaik, Fenster und Fassade sowie Dämmung und Heizung.

Drittens: Alles, was hinter fertigen Oberflächen verschwindet, vorher erledigen.

Wasser-, Heizungs- und Elektroleitungen gehören deshalb vor neue Fliesen, Böden und frisch verputzte Wände.

Wer diese Abhängigkeiten berücksichtigt, muss sein Haus nicht in einem Zug sanieren. Aber er sollte heute schon wissen, welche Arbeiten morgen folgen sollen.
