Viele wollen Hausbesitzer wollen sanieren. Wirklich. Aber sie haben Angst vor der Baustelle. Vor Monaten mit Gerüst, Lärm, Dreck, Handwerker-Terminen, die sich verschieben. Und vor dem Gefühl, am Ende viel Geld auszugeben – ohne sicher zu sein, ob alles wirklich dicht, sauber und dauerhaft gelöst ist.
Genau an dieser Stelle taucht seit einigen Jahren ein Konzept auf, das sicherlich verlockend klingt, obwohl es nicht für jeden passt: serielles Sanieren. Die Idee ist simpel erklärt: Die neue Außenhülle entsteht nicht Stück für Stück am Haus, sondern wird in großen Elementen in der Werkhalle vorgefertigt. Dann kommt ein Kran – und innerhalb weniger Tage sitzt die neue Fassade am alten Gebäude. Dach oft gleich mit.
Klingt nach Abkürzung. Ist es auch. Aber eine Abkürzung kostet. Und sie hat Voraussetzungen. Wenn Sie ein Einfamilienhaus besitzen und überlegen, ob das für Sie Sinn ergibt, brauchen Sie keine Marketing-Versprechen. Sie brauchen eine ehrliche Einordnung: Wo bringt die „Hülle aus der Fabrik“ wirklich Vorteile? Wo wird es kompliziert? Und wo ist klassisch sanieren am Ende die bessere Entscheidung?

Das Wichtigste in Kürze
- Serielles Sanieren verlagert Arbeit in die Werkhalle und verkürzt die Baustellenzeit stark.
- Qualität steigt, weil Fensteranschlüsse, Luftdichtheit und Details besser kontrollierbar sind.
- Für Einfamilienhäuser ist es oft teurer, weil jedes Haus ein Einzelstück ist.
- Bei Fertighäusern (1970–1990) ist der Ansatz besonders häufig sinnvoll.
- Förderung (u. a. 15 % Bonus) hilft, schließt die Kostendifferenz aber nicht immer.
- Baurecht (Abstandsflächen) muss früh geprüft werden, weil die Hülle aufträgt.
Warum wir überhaupt über so etwas nachdenken
Der Druck ist real. Deutschland will einen klimaneutralen Gebäudebestand bis 2045. Gleichzeitig stagniert die Sanierungsrate. Und wer schon einmal versucht hat, heute mehrere Gewerke für eine größere Sanierung zusammenzubekommen, weiß: Das ist nicht nur teuer, das ist auch organisatorisch anstrengend.
Bei vielen Einfamilienhäusern kommt dazu: Es geht nicht um ein kleines Upgrade, sondern um grundlegende Themen. Außenwände ohne nennenswerte Dämmung. Dächer, die energetisch nichts mehr leisten. Fenster, die gezogen haben, seit Helmut Schmidt Kanzler war. Und Heizungen, bei denen jede Reparatur nach „nur noch einmal durch den Winter“ klingt.
In der Theorie könnten wir das alles Schritt für Schritt angehen. In der Praxis scheitert genau das oft am Alltag: Wer will mehrere Jahre in Baustellen-Etappen leben?
Was an der klassischen Sanierung so zermürbend ist
Ich will WDVS, Dachsanierung und Fenstertausch nicht schlechtreden. Das sind etablierte Verfahren, die funktionieren – wenn sie gut geplant und sauber ausgeführt werden.
Das Problem ist der Prozess. Klassisch läuft es häufig so:
Ein Gerüst kommt. Dann passiert erst mal wenig. Dann kommen Materialien. Dann stoppt es wegen Wetter. Oder weil ein Gewerk später kann. Oder weil beim Aufmachen plötzlich klar wird: „Hier ist mehr kaputt als gedacht.“ Und irgendwann merkt man, dass nicht eine Sanierung läuft, sondern fünf Baustellen gleichzeitig, die sich gegenseitig behindern.
Was Bauherren dabei unterschätzen: Die größten Risiken stecken oft in den Übergängen. Fensteranschlüsse, Sockel, Dachanschlüsse, Durchdringungen, Luftdichtheit. Wenn dort gepfuscht wird, zahlen Sie später mit Feuchteproblemen, Schimmel oder Wärmeverlusten. Und dann beginnt das Klassiker-Spiel: „Dafür war ich nicht zuständig.“
Genau diese Schnittstellen-Probleme versucht serielles Sanieren strukturell zu reduzieren.

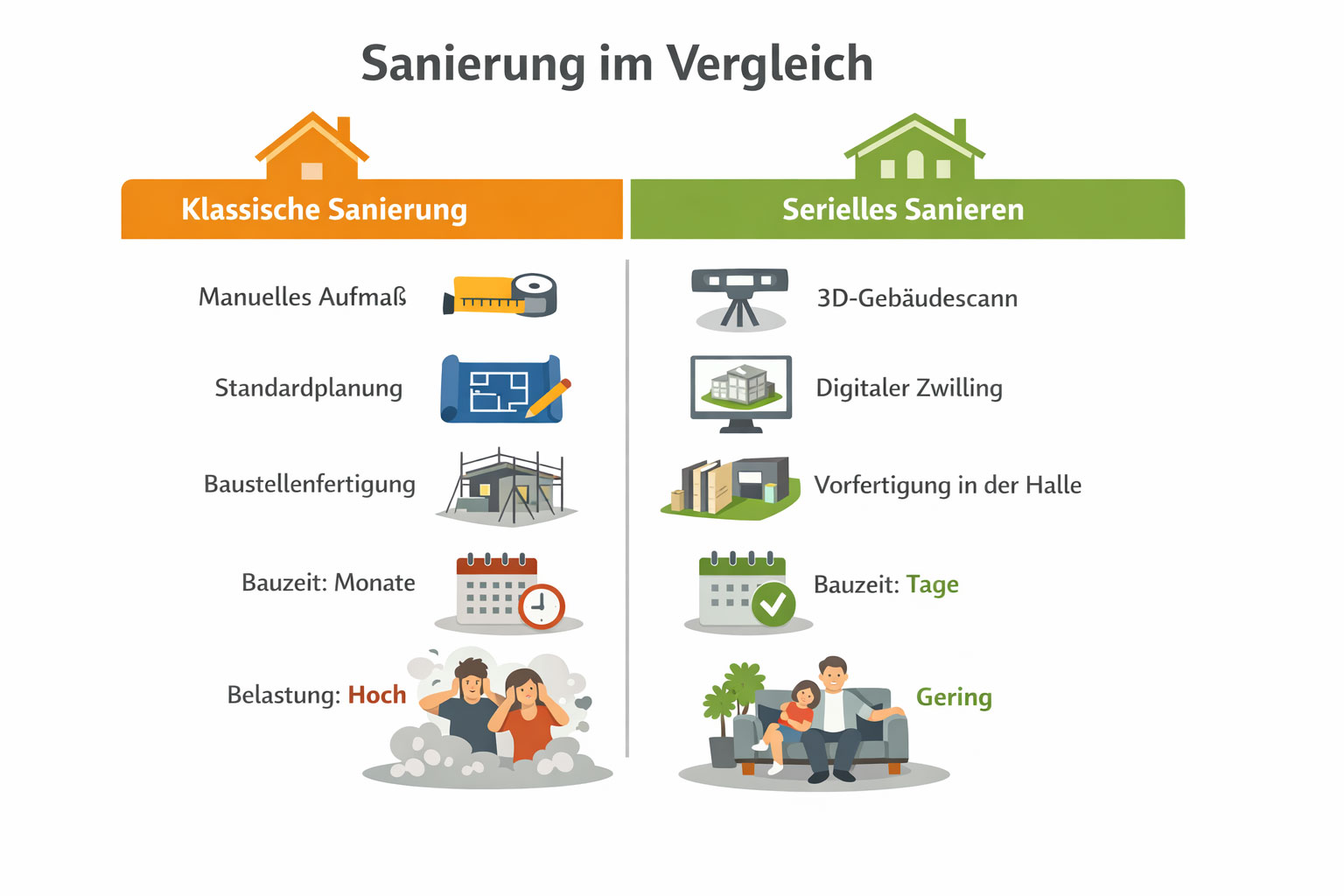

Was bedeutet serielles Sanieren?
Serielles Sanieren bedeutet, möglichst viel Arbeit aus der unberechenbaren Baustelle in die kontrollierte Werkhalle zu verlagern. Anschließend werden die fertigen Bauteile, ähnlich wie beim Fertighaus, am Haus. montiert Ursprünglich zielt dieser Energiesprong-Ansatz nicht nur auf die Gebäudehülle, sondern auf ein Gesamtsystem aus Hülle, Technik und Energieerzeugung. Bei Einfamilienhäusern wird dieser Ansatz derzeit meist auf die Hülle reduziert, weil die vollständige Systemintegration wirtschaftlich noch selten darstellbar ist.
Das ist kein Neubauprinzip, sondern eine Sanierungslogik. Und ja: Dafür braucht es Daten. Deshalb startet alles mit einem digitalen Aufmaß, meist per 3D-Scan. Daraus entsteht ein digitales Modell des Hauses. Manche nennen das „digitaler Zwilling“. Für Sie bedeutet es vor allem: Das Haus wird so präzise vermessen, dass die Elemente später passen sollen, ohne dass man auf der Baustelle „zurecht schnitzt“.

Der Ablauf: Was bei Ihnen konkret passieren würde
1) 3D-Aufmaß: erst messen, dann planen
Statt Maßband und Zettel kommt ein Scanner. Das Gebäude wird in kurzer Zeit millimetergenau erfasst. Das klingt nach Hightech-Spielerei, ist aber handfest: Bei vorgefertigten Elementen darf es keine „wird schon passen“-Toleranz geben.
Ein Punkt, den ich in der Praxis für wichtig halte: Vegetation. Einfamilienhäuser haben oft eingewachsene Gärten. Hecken, Bäume, Kletterpflanzen. Für einen sauberen Scan muss man manchmal zurückschneiden. Das ist banal, kann aber den Start verzögern, wenn man es nicht einplant.
2) Planung: mehr Aufwand am Anfang, weniger Chaos am Ende
Serielles Sanieren frisst Planung. Alles, was klassisch auf der Baustelle „irgendwie gelöst“ wird, muss hier vorher entschieden werden: Fensterlaibungen, Dachüberstand, Sockel, Anschlüsse, Leitungen.
Das ist auch der Grund, warum es teuer wirkt: Sie bezahlen nicht nur Material und Montage, sondern auch eine sehr detaillierte Vorarbeit.

3) Produktion: die Fassade entsteht wie ein Produkt
In der Werkhalle werden Wand- und Dachelemente gefertigt. Häufig in Holzrahmenbauweise, mit Dämmung im Gefach, außen beplankt, wetterfest – und oft mit bereits eingesetzten Fenstern. Je nach System kommt noch Fassadenbekleidung dazu, etwa Holz, Faserzement oder ein Putzträger.
Der entscheidende Vorteil ist nicht „Holz ist besser als …“, sondern: Bedingungen sind konstant. Temperatur, Feuchte, Arbeitsabläufe. Das ist der Unterschied zwischen Werkbank und Gerüst im Novemberwind.
4) Montage: kurz, intensiv, dann ist die Hülle drauf
Vor Ort kommt ein Kran. Die Elemente werden an die Bestandswand gehängt und verankert. Fugen werden geschlossen, Anschlüsse abgedichtet. Die Baustelle ist in wenigen Tagen „durch“.
Wenn Sie schon einmal mit einem Gerüst vor dem Haus gelebt haben, wissen Sie, warum dieser Punkt so wichtig ist. Für mich ist das einer der wenigen echten „Bauherren-Vorteile“, die man nicht schönreden muss.
Was in dieser Hülle eigentlich steckt

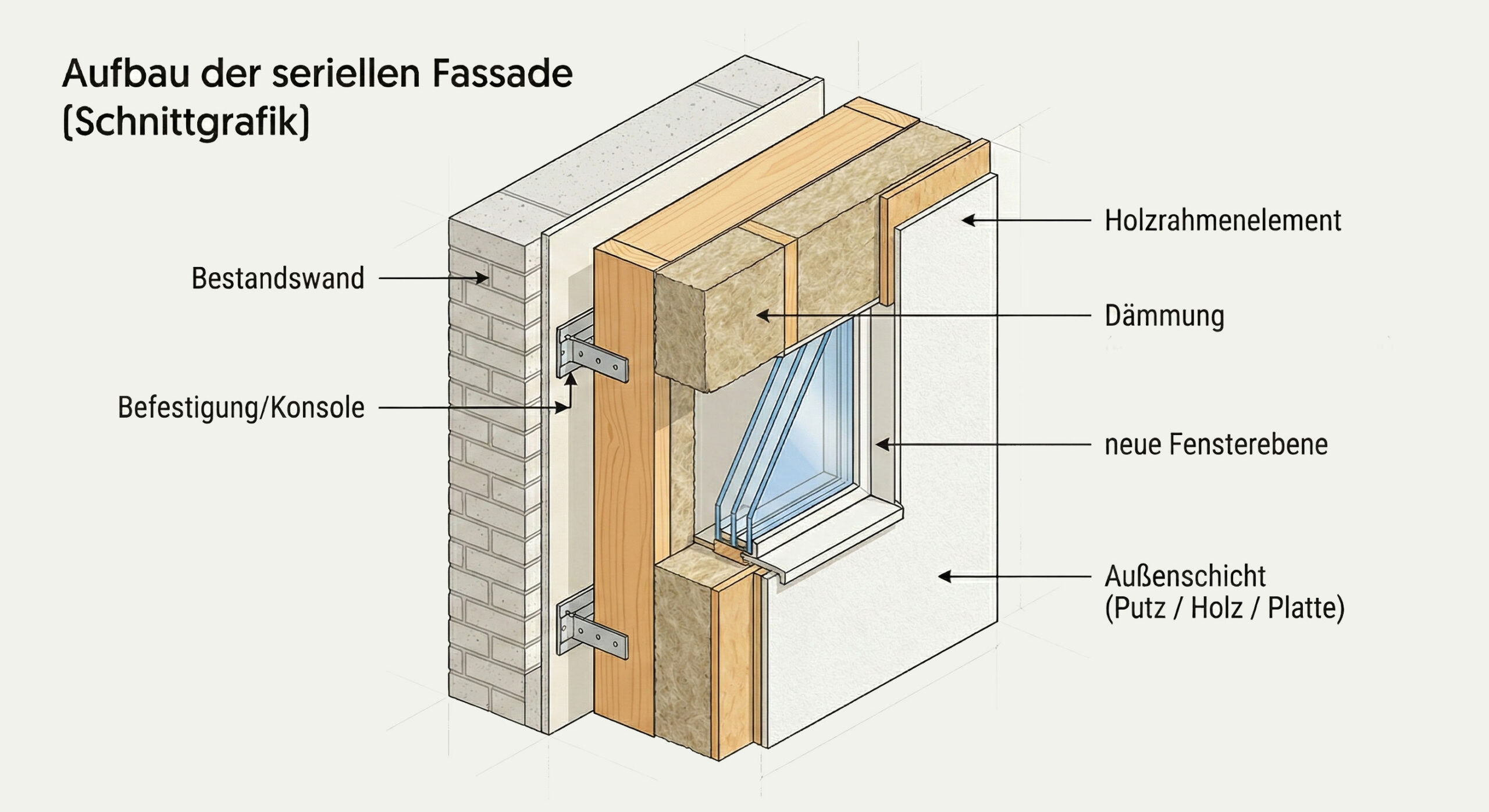

Viele stellen sich serielles Sanieren so vor: „Das ist halt Dämmung in groß.“ Das greift zu kurz. Sie bekommen in der Regel ein komplettes bauphysikalisches System.
Holzrahmen, Dämmung, Luftdichtheit – und weniger Wärmebrücken
Holzrahmenbau ist im seriellen Sanieren dominant, weil er sich gut vorfertigen lässt und Wärmebrücken konstruktiv gut in den Griff bekommt. Bei der Dämmung tauchen häufig Zellulose oder Holzfaser auf, manchmal Mineralwolle. Vorteil für Sie: Neben dem Winter spart das im Sommer oft spürbar Hitze im Haus – je nach Aufbau und Speichermasse.
Wichtig ist die Luftdichtheit. Wenn ein System hier sauber geplant und umgesetzt ist, wird das Haus nicht „zu dicht“, sondern kontrollierbar. Das ist ein Unterschied, den viele erst verstehen, wenn sie in einem sanierten Haus leben: Zugluft verschwindet. Temperaturschwankungen werden kleiner.

Fenster: Werksseitig integriert – das reduziert Stress
Fensteranschlüsse sind klassisch eine Fehlerquelle. Im seriellen System sind Fenster oft schon im Element. Das reduziert Schnittstellen. Der Anschluss passiert im Werk, nicht improvisiert im Staub.
Eine Folge sollten Sie kennen: Die neue Dämmebene sitzt außen. Fenster wandern optisch nach außen. Innen entstehen tiefere Laibungen und Fensterbänke. Das ist nicht schlimm, aber es verändert Räume. Gute Systeme arbeiten mit abgeschrägten Laibungen, damit mehr Tageslicht reinkommt.
Dach und PV: wenn Sie es richtig denken, gehört das zusammen
Ich halte es für sinnvoll, Dach und Fassade nicht getrennt zu betrachten. Wenn Sie ohnehin groß investieren, macht ein Gesamtkonzept Sinn: Dach energetisch sauber, Photovoltaik sinnvoll dimensioniert, Technik passend. Viele serielle Konzepte zielen auf sehr niedrige Energiekosten, teils Richtung „Netto-Null“ übers Jahr gerechnet. Das klappt nicht bei jedem Haushalt gleich gut, aber die Richtung ist klar: weniger abhängig von Energiepreisen.

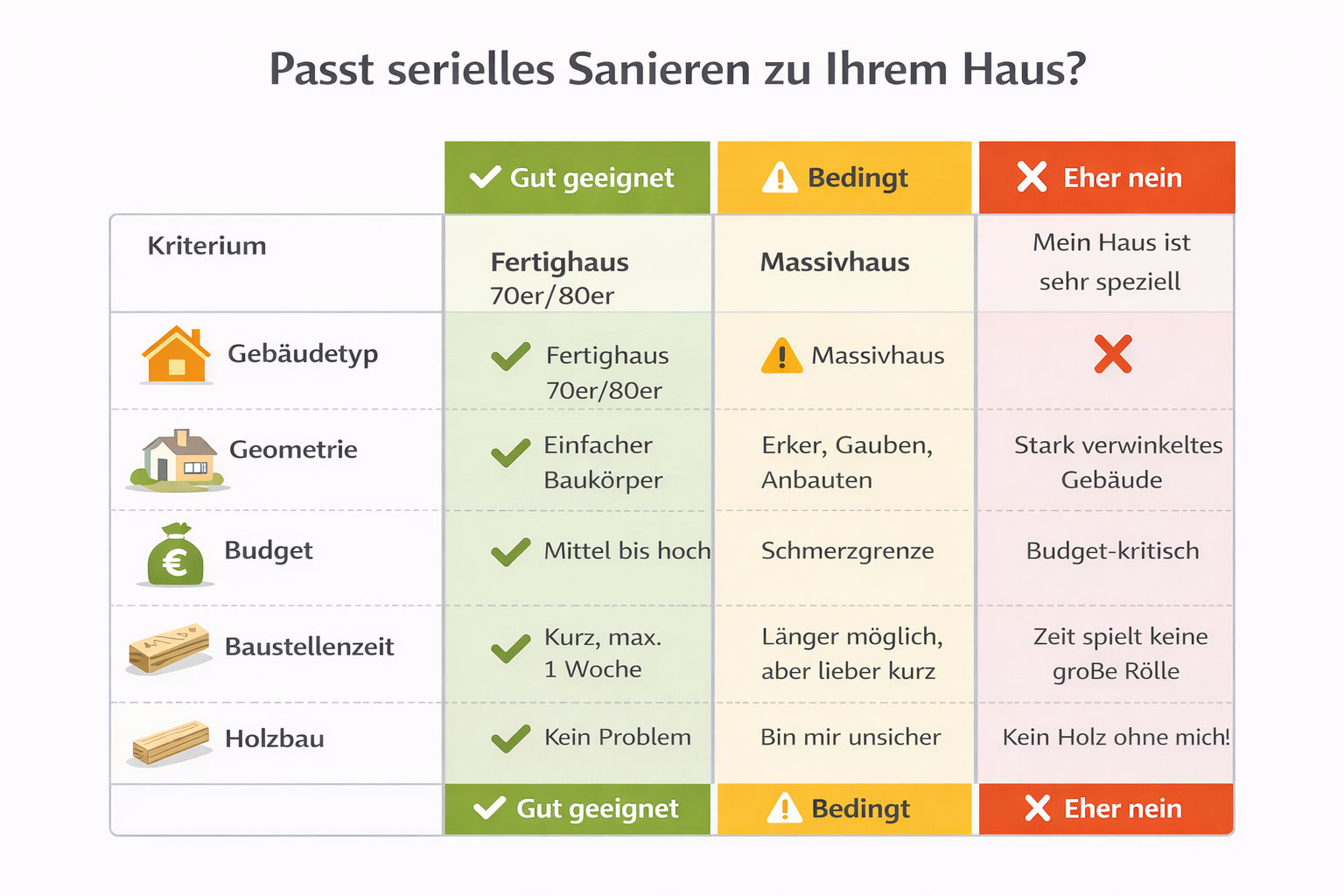

Der Knackpunkt beim Einfamilienhaus: Losgröße 1
Jetzt kommt der Teil, bei dem ich Ihnen nicht nach dem Mund rede: Einfamilienhäuser sind selten „einfach“. Erker, Anbauten, Gauben, Balkone, Garagen, verwinkelte Grundrisse. Jede Abweichung von der Quaderform kostet.
Serielles Sanieren lebt davon, dass man möglichst viel standardisieren kann. Im Mehrfamilienhaus klappt das besser. Beim Einfamilienhaus ist jedes Objekt ein Einzelstück. Genau deshalb ist das Verfahren heute oft ein Premium-Produkt.
Wichtig zu wissen: Der Kostennachteil entsteht nicht durch die Vorfertigung selbst, sondern durch den hohen Planungs- und Rüstaufwand: 3D-Scan, individuelle Werkplanung, separate Logistik und einmalige Produktion. Diese Fixkosten verteilen sich bei Einfamilienhäusern nicht auf mehrere Gebäude.
Ausnahme, bei der ich deutlich häufiger „Ja“ sage: Fertighäuser 1970–1990
Bei Fertighäusern aus den 1970er- und 1980er-Jahren sieht die Welt anders aus. Viele dieser Häuser haben:
- schwache Dämmung,
- problematische Baustoffe oder Geruchsbelastungen,
- eine standardisierte Konstruktion, die sich gut „systematisch“ sanieren lässt.
Hier kann serielles Sanieren nicht nur Energie sparen, sondern auch alte Außenhüllen ersetzen, die man eigentlich nicht „einpacken“ möchte. In dieser Nische ist der Ansatz aus meiner Sicht besonders plausibel. Auch bei kompakten Satteldachhäusern kann serielles Sanieren Sinn machen. Deutlich schwieriger sind stark gegliederte Baukörper mit Anbauten, Erkern oder Versätzen.
Kosten: die harte Realität
In Ihrer Vorlage stehen für EFH-Vollsanierungen inklusive Technik häufig 350.000 bis 500.000 Euro. Das deckt sich mit dem Bild: Seriell ist heute oft teurer als konventionell.
Warum?
- Hohe Fixkosten: Scan, Planung, Werkvorbereitung. Das kostet fast gleich viel, egal ob 1 Haus oder 20.
- Logistik: Kran, große Elemente, Transporte.
- Material- und Systemniveau: Viele serielle Lösungen setzen auf hochwertige Aufbauten und integrierte Komponenten.
Konventionell können Sie oft günstiger sanieren – gerade wenn Sie nur einzelne Bauteile angehen oder wenn das Haus geometrisch „schwierig“ ist.
Aber: Entscheidend ist nicht der Quadratmeterpreis der Fassade, sondern die Frage, welche Maßnahmen ohnehin anstehen. Müssen Fassade, Dach und Fenster gleichzeitig erneuert werden, verschiebt sich die Wirtschaftlichkeit deutlich. In solchen Fällen kann serielle Sanierung trotz höherer Einzelpreise insgesamt konkurrenzfähig sein – vor allem bei steigenden Handwerkerkosten und langen Bauzeiten.
Der faire Vergleich: „Sowieso-Kosten“
Ich finde den Hinweis in Ihrer Vorlage wichtig: Wenn Fassade ohnehin fällig ist oder das Dach ohnehin neu muss, sind das Kosten, die Sie so oder so haben. Dann wird die Differenz zwischen „energetisch“ und „instandsetzen“ kleiner. In solchen Fällen kann seriell plötzlich wirtschaftlicher wirken, weil Sie nicht zwei Baustellen bezahlen, sondern eine Lösung, die beides abdeckt.
Förderung: hilft, aber schließt die Lücke nicht komplett
Der serielle Bonus (15 %) und weitere Boni können die Rechnung deutlich verbessern – vor allem, wenn Ihr Haus als besonders ineffizient gilt und Sie einen hohen Effizienzhaus-Standard anstreben. Gleichzeitig bleibt die Deckelung der förderfähigen Kosten ein Thema: Wenn die Gesamtsumme deutlich darüber liegt, finanzieren Sie den Rest selbst.
Was ich Bauherren rate: Behandeln Sie die Förderung nicht als „Bonus obendrauf“, sondern als Bestandteil der Strategie. Serielles Sanieren ohne sauber geplante Förderung ist oft unnötig teuer.

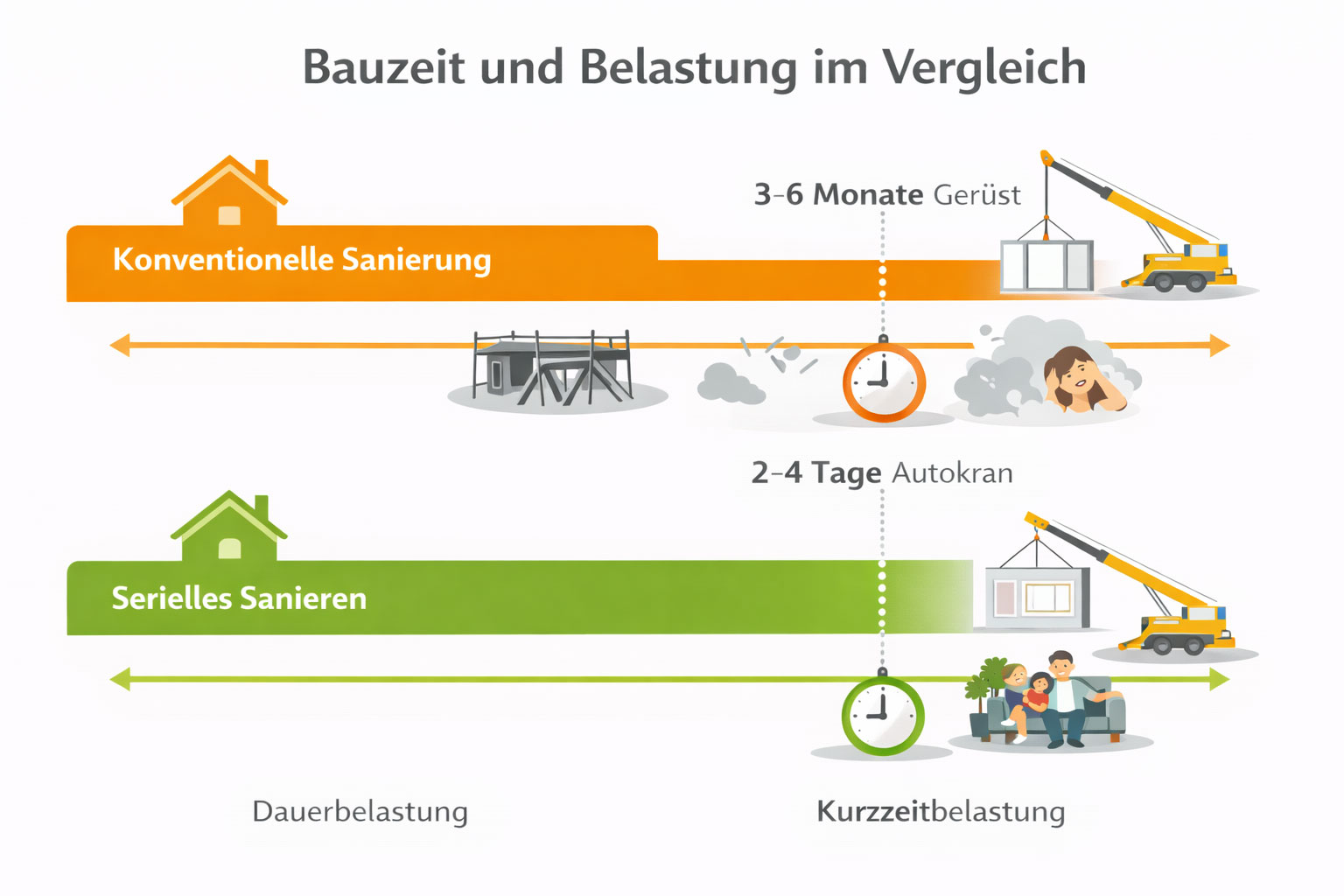

Alltag und Belastung: der unterschätzte Vorteil
Kosten sind ein Teil. Alltag ist der andere.
Wenn Sie im Haus wohnen bleiben wollen, ist die kurze Baustellenzeit ein echter Hebel. Weniger Wochen mit Handwerkern, weniger Risiko, dass sich Termine aufschaukeln, weniger „wir kommen nächste Woche“. Für viele ist das den Aufpreis wert – nicht rational, sondern praktisch.
Verfügbarkeit: Wen Sie realistisch ansprechen sollten
Große Anbieter sind oft auf Wohnungswirtschaft fokussiert. Für Einfamilienhäuser sind häufig regionale Holzbaubetriebe interessant, die Elementfertigung können und digital arbeiten. Nicht jeder nennt es „serielles Sanieren“. Aber manche können es praktisch umsetzen.
Ein weiterer limitierender Faktor ist der noch junge Markt: In Deutschland befinden sich viele Produktionslinien für serielle Sanierung erst im Aufbau. Geringe Stückzahlen, hohe Vorinvestitionen und begrenzte Kapazitäten treiben aktuell die Preise – ein Effekt, der sich erst mit steigender Nachfrage abschwächen dürfte.
Mein Tipp: Suchen Sie nicht nur nach dem Buzzword, sondern nach Fähigkeiten: 3D-Aufmaß, Vorfertigung, Holzrahmen-Elemente, Erfahrung mit energetischer Sanierung forwarding-fähig nach BEG-Kriterien.
Baurecht: die Hülle macht Ihr Haus größer
Ein Punkt, der in der Praxis schnell unangenehm wird: Die neue Hülle trägt auf. 30–40 cm sind keine Seltenheit. In engen Siedlungen kann das Abstandsflächen berühren. Es gibt oft Erleichterungen für energetische Sanierungen – trotzdem: Das muss vorab geprüft werden. Sonst haben Sie ein technisches Konzept, das rechtlich am Zaun endet.
Kritisch ist weniger die Dämmstärke an sich als die Frage, ob die neue Fassadenebene als bauliche Anlage gewertet wird. Je nach Landesbauordnung kann dies Genehmigungen erforderlich machen oder die maximal zulässige Gebäudegröße überschreiten.

Mein Fazit als Bauherren-Brille
Wenn Sie mich direkt fragen „Lohnt sich das?“, antworte ich nicht mit Ja oder Nein, sondern mit drei Gruppen:
- Massivhaus, Budget im Fokus, Zeit ist nicht das Hauptproblem
Dann ist seriell heute oft zu teuer. Klassische Lösungen sind wirtschaftlicher, wenn Planung und Ausführung stimmen. - Fertighaus 1970–1990, sanierungsbedürftig, eventuell Schadstoff-/Geruchsthema
Hier sehe ich serielles Sanieren deutlich häufiger als beste Option. Weil es nicht nur dämmt, sondern die Hülle wirklich erneuert. - Qualitätsfokus, geringe Baustellenzeit, ganzheitlicher Ansatz (Fassade + Dach + Technik + PV)
Dann kann seriell passen, obwohl es teurer ist. Sie kaufen sich Planbarkeit, Geschwindigkeit und ein hohes Systemniveau.
Serielles Sanieren ist aus meiner Sicht kein Mainstream-Produkt. Noch nicht. Aber es ist auch kein „Hype“. Es ist ein ernstzunehmender Weg, Sanierung als Prozess zu industrialisieren – und das ist genau das, was dem Markt gerade fehlt.
FAQ zum seriellen Sanieren
Ist serielles Sanieren dasselbe wie WDVS?
Nein. WDVS ist ein Baustellen-System, serielles Sanieren arbeitet mit vorgefertigten Fassaden- und/oder Dachelementen.
Wie lange dauert die Baustelle wirklich?
Die Montage der Hülle liegt oft bei wenigen Tagen. Dazu kommen Vorbereitung, Planung und ggf. Technikarbeiten, die länger dauern können.
Kann ich im Haus wohnen bleiben?
In vielen Fällen ja. Das ist einer der praktischen Vorteile. Innenarbeiten (z. B. Techniktausch) können dennoch zeitweise belasten.
Für welche Häuser lohnt es sich am ehesten?
Einfache Gebäudeformen und Fertighäuser aus den 70ern/80ern sind oft gute Kandidaten.
Was sind die größten Kostentreiber?
Planung/Scan, Logistik (Kran/Transport) und der hohe Vorfertigungsgrad mit integrierten Bauteilen.
Was muss ich wegen Abstandsflächen beachten?
Die neue Hülle macht das Haus dicker. In engen Lagen muss geprüft werden, ob Grenzabstände oder Vorgaben der Landesbauordnung tangiert werden.
