Hausbau-Fehler: 13 teure Kostenfallen und wie Sie sie vermeiden

Von Dominik Hochwarth

Beim Hausbau lässt sich an vielen Stellen sparen. An den falschen Stellen kann es allerdings teuer werden. Ein nicht untersuchter Baugrund kann die Gründung verteuern, eine ungenaue Baubeschreibung Nachträge provozieren und ein schlechter Zahlungsplan dazu führen, dass Sie Leistungen bezahlen, die noch gar nicht vollständig erbracht wurden.

Viele dieser Probleme entstehen, bevor auf dem Grundstück überhaupt gebaut wird. Grundstück, Finanzierung, Vertrag und Haustechnik sollten deshalb möglichst früh zusammenpassen.

Diese 13 Hausbau-Fehler gehören zu den Kostenfallen, die Bauherren kennen sollten.

Rohbau eines Einfamilienhauses mit Mauerwerk, Baustützen, Baumaterialien und noch offenen Fenster- und Türöffnungen.
Viele Kostenfallen beim Hausbau entstehen lange vor dem Einzug. Je früher Baugrund, Vertrag, Planung und Ausführung geprüft werden, desto besser lassen sich teure Nacharbeiten vermeiden.

Das Wichtigste in Kürze

  • Rechnen Sie mit den gesamten Projektkosten und nicht nur mit dem angebotenen Hauspreis.
  • Prüfen Sie Bebauungsplan, Baugrund, Erschließung und mögliche Belastungen des Grundstücks vor dem Kauf.
  • Lesen Sie Baubeschreibung, Bauzeit und Zahlungsplan nicht erst nach der Vertragsunterzeichnung genau.
  • Legen Sie Heizung, Photovoltaik, Elektroinstallation und Technikflächen früh fest.
  • Kontrollieren Sie wichtige Bauabschnitte, bevor Bauteile wieder verdeckt werden.
  • Nehmen Sie die Bauabnahme ernst. Sie hat erhebliche rechtliche Folgen.
  • Prüfen Sie Förderprogramme, bevor Verträge oder Bauarbeiten Tatsachen schaffen.

Fehler 1: Sie verwechseln den Hauspreis mit den gesamten Baukosten

Ein Angebot über 350.000 € bedeutet nicht, dass Sie für 350.000 € einziehen können.

Zum Projekt gehören je nach Vorhaben zusätzlich:

  • Grundstück,
  • Grunderwerbsteuer,
  • Notar- und Grundbuchkosten,
  • Vermessung,
  • Baugrunduntersuchung,
  • Genehmigungen und Nachweise,
  • Baustrom und Bauwasser,
  • Erdarbeiten,
  • Hausanschlüsse,
  • Außenanlagen,
  • Garage oder Carport,
  • zusätzliche Ausstattung.

Besonders unangenehm sind Positionen, deren Preis zu Vertragsbeginn noch nicht feststeht. Stehen beispielsweise Erdarbeiten nur mit „nach Aufwand“ im Angebot, kann die endgültige Rechnung erheblich höher ausfallen als zunächst angenommen.

Erstellen Sie deshalb eine Projektkostenrechnung, in der wirklich alle Kosten auftauchen. Eine zusätzliche Reserve sollte nicht bereits für Küche, Terrasse oder Garten verplant sein.

Wie sich Finanzierung, Eigenkapital und Darlehensarten unterscheiden, erklären wir ausführlich im Ratgeber Baufinanzierung im Vergleich: Darlehensarten und Zinsen erklärt.

Wenn Sie noch grundsätzlich überlegen, ob ein Neubau finanziell zu Ihnen passt, hilft außerdem unser Beitrag Lohnt sich ein Hausbau überhaupt noch?.

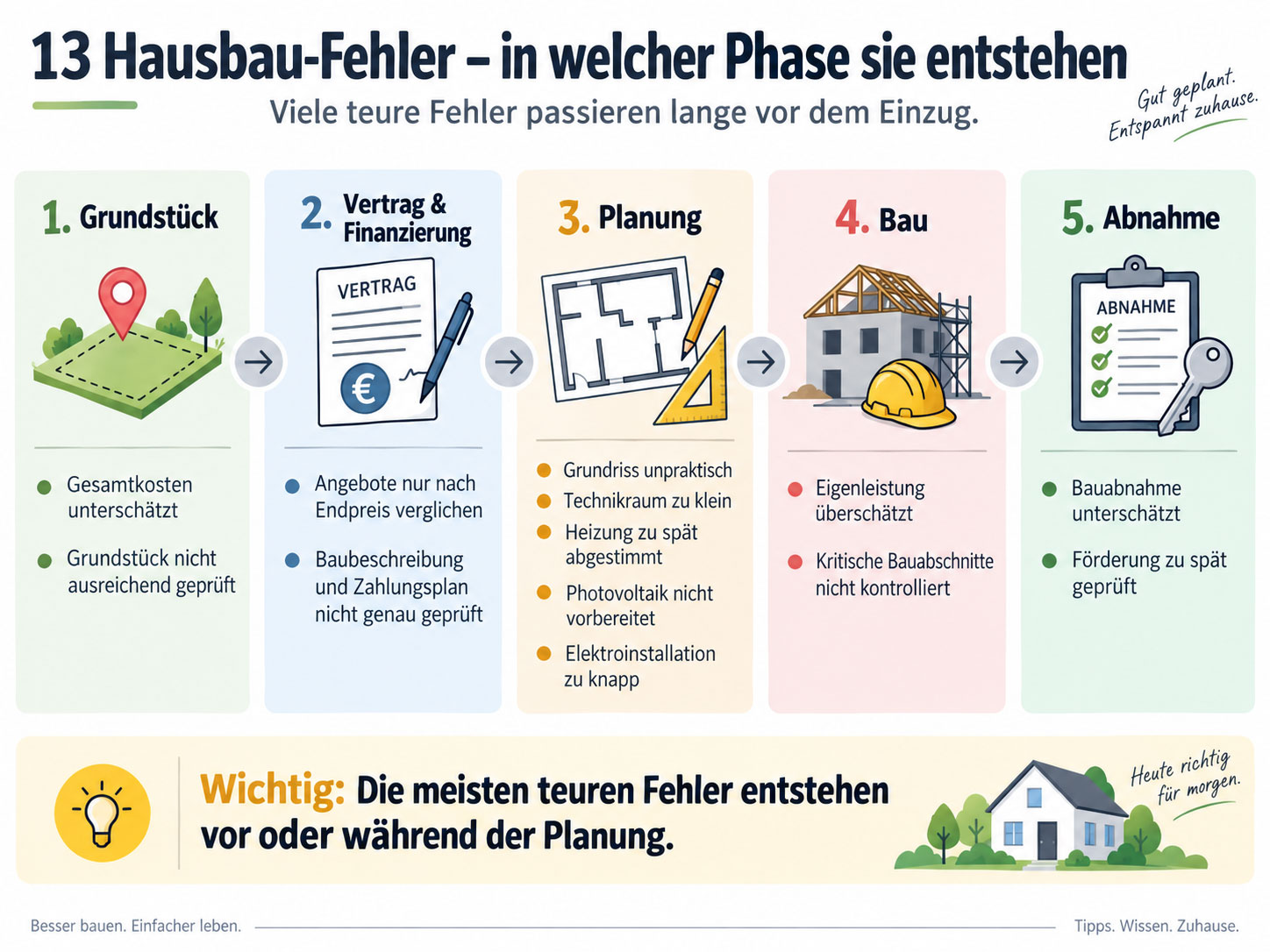

Infografik mit 13 typischen Hausbau-Fehlern, geordnet nach den Phasen Grundstück, Vertrag und Finanzierung, Planung, Bau und Abnahme.
Viele teure Fehler entstehen beim Hausbau nicht erst auf der Baustelle. Schon bei Grundstück, Vertrag und Planung können Entscheidungen fallen, die später nur schwer oder teuer zu korrigieren sind.

Fehler 2: Sie überschätzen, was Sie selbst schaffen

Eigenleistung kann Geld sparen. Die Rechnung geht aber nur auf, wenn Zeitaufwand und eigenes Können realistisch eingeschätzt werden.

Ein Fachbetrieb streicht, verspachtelt oder verlegt Boden normalerweise erheblich schneller als jemand, der diese Arbeiten nur gelegentlich erledigt. Verzögert sich dadurch der Bauablauf, können längere Mietzahlungen, Bereitstellungszinsen oder verschobene Folgetermine einen Teil der Ersparnis wieder aufzehren.

Für Eigenleistungen eignen sich vor allem Arbeiten, die den Bauablauf wenig beeinflussen und bei Fehlern keine gravierenden Schäden verursachen.

Kritischer sind beispielsweise:

  • Abdichtungen,
  • luftdichte Anschlüsse,
  • Arbeiten an tragenden Bauteilen,
  • Trinkwasserinstallationen,
  • feste Elektroinstallationen.

Gerade bei Elektroarbeiten gibt es klare Grenzen. Welche Arbeiten Heimwerker übernehmen können und was dem Fachbetrieb vorbehalten bleibt, haben wir im Beitrag Elektroarbeiten selbst machen: Was Heimwerker dürfen und wo Schluss ist zusammengestellt.

Rechnen Sie Eigenleistung deshalb nicht nur in eingesparten Handwerkerstunden. Fragen Sie sich auch: Was kostet es mich, wenn meine Arbeit eine Woche länger dauert als geplant?

Fehler 3: Sie kaufen das Grundstück, bevor Sie wissen, was darauf möglich ist

Ein attraktives Grundstück kann für das geplante Haus trotzdem ungeeignet sein.

Prüfen Sie vor dem Kauf zunächst das Planungsrecht. Ein Bebauungsplan kann unter anderem vorgeben:

  • Baugrenzen,
  • Gebäudehöhe,
  • Zahl der Vollgeschosse,
  • Dachform,
  • Grundflächenzahl,
  • Bauweise,
  • Stellplätze.

Welche Angaben dabei wichtig sind, erklären wir im Ratgeber Bebauungspläne verstehen: GRZ, GFZ und weitere Kennwerte.

Auch die Erschließung verdient Aufmerksamkeit. „Erschlossen“ bedeutet nicht zwangsläufig, dass sämtliche Leitungen bis zum geplanten Gebäude liegen oder alle Kosten bereits bezahlt sind.

Mindestens ebenso wichtig ist der Baugrund. Auffüllungen, wenig tragfähige Bodenschichten, hoher Grundwasserstand oder belastetes Erdreich können zusätzliche Erdarbeiten oder eine aufwendigere Gründung erforderlich machen.

Eine geotechnische Untersuchung liefert unter anderem Informationen über Bodenaufbau, Tragfähigkeit und Grundwasser. Wenn es organisatorisch möglich ist, sollten Sie diese Risiken klären, bevor Sie sich endgültig an das Grundstück binden.

Prüfen Sie außerdem:

  • Grundbuch,
  • mögliche Grunddienstbarkeiten,
  • Wegerechte und Leitungsrechte,
  • Altlastenkataster,
  • je nach Bundesland das Baulastenverzeichnis,
  • noch offene Erschließungsbeiträge.

Ein paar Stunden Prüfung können an dieser Stelle deutlich günstiger sein als eine spätere Umplanung des Hauses.

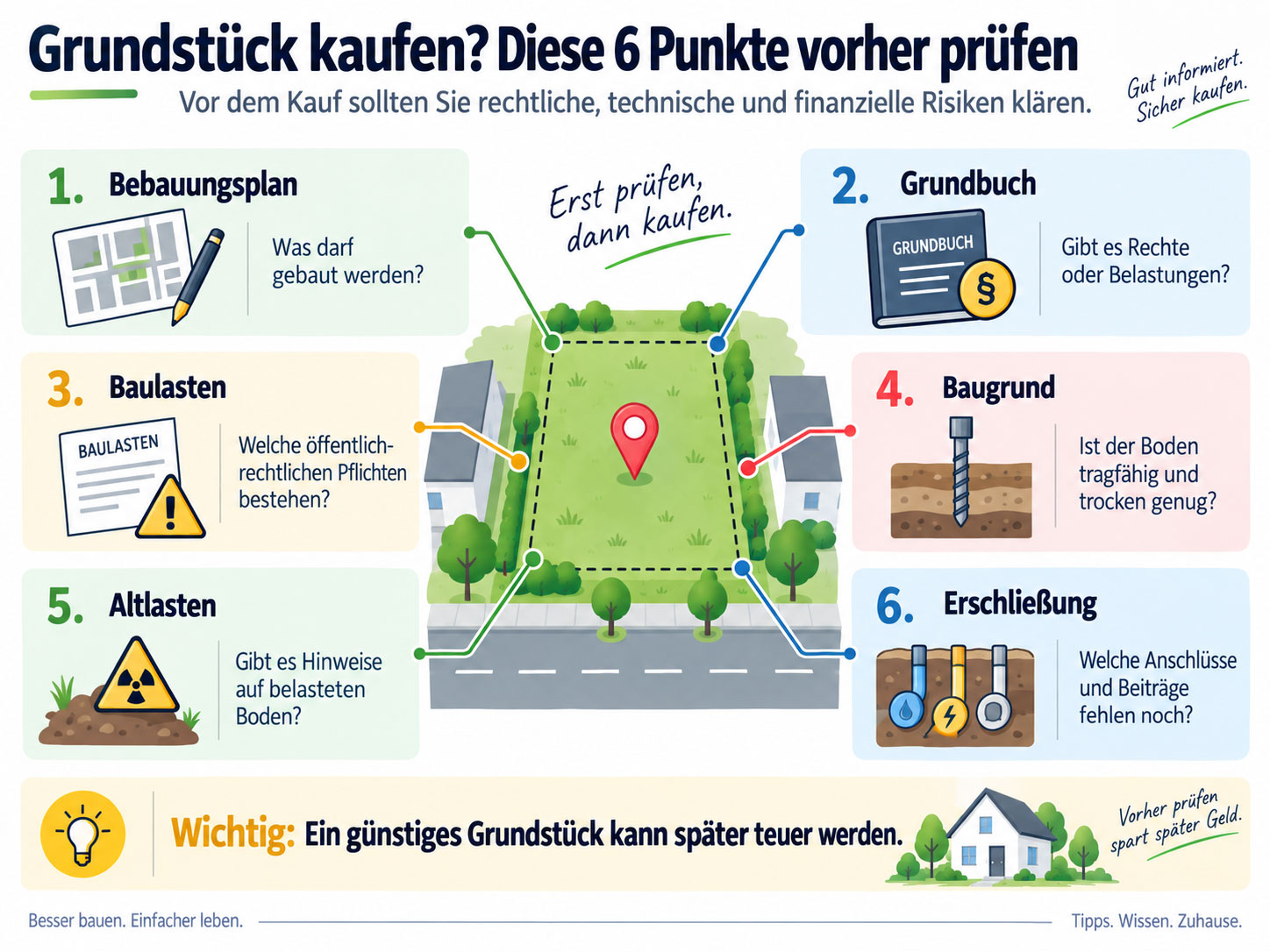

Infografik mit sechs wichtigen Prüfungen vor dem Grundstückskauf: Bebauungsplan, Grundbuch, Baulasten, Baugrund, Altlasten und Erschließung.
Vor dem Grundstückskauf sollten Bauherren Bebauungsplan, Grundbuch, Baulasten, Baugrund, mögliche Altlasten und den Stand der Erschließung prüfen. So lassen sich rechtliche und finanzielle Überraschungen besser vermeiden.

Fehler 4: Sie vergleichen Hausangebote nur über den Endpreis

Zwei Angebote über 350.000 und 380.000 € lassen sich erst vergleichen, wenn klar ist, was dafür gebaut wird.

Architektenhaus mit Einzelvergabe, Generalunternehmer, Generalübernehmer, Fertighausanbieter oder Bauträger unterscheiden sich bei Leistungsumfang und Verantwortlichkeiten erheblich.

Beim Bauträger kommt hinzu, dass Grundstück und Gebäude normalerweise Teil desselben Erwerbsmodells sind.

Prüfen Sie bei jedem Angebot, ob beispielsweise enthalten sind:

  • Erdarbeiten,
  • Baustelleneinrichtung,
  • Hausanschlüsse,
  • Planung und Nachweise,
  • Bodenbeläge,
  • Malerarbeiten,
  • Sanitärausstattung,
  • Außenanlagen.

Auch Begriffe wie „schlüsselfertig“ sagen allein noch nicht zuverlässig, welche Arbeiten tatsächlich enthalten sind.

Dasselbe gilt für den Festpreis. Er sichert nur diejenigen Leistungen ab, die ausreichend konkret vereinbart wurden. Was nicht enthalten ist oder später geändert wird, kann zusätzliche Kosten verursachen.

Vergleichen Sie deshalb Position für Position und nicht nur die Gesamtsumme.

Fehler 5: Sie prüfen Bauvertrag, Baubeschreibung und Zahlungsplan nicht genau genug

Dieser Fehler kann teuer werden, obwohl auf der Baustelle technisch alles funktioniert.

Wenn Sie als Verbraucher mit einem Unternehmer einen Verbraucherbauvertrag schließen, muss Ihnen grundsätzlich rechtzeitig vor Ihrer Vertragserklärung eine Baubeschreibung in Textform zur Verfügung gestellt werden. Eine Ausnahme besteht insbesondere dann, wenn Sie selbst oder ein von Ihnen beauftragter Planer die wesentlichen Planungsvorgaben machen. Die Angaben der Baubeschreibung werden grundsätzlich Bestandteil des Vertrags.

Die Beschreibung sollte deshalb möglichst eindeutig festlegen, was Sie erhalten.

Problematisch sind beispielsweise Formulierungen wie:

  • „Sanitärobjekte nach Bemusterung“
  • „Fliesen gemäß Standard“
  • „Erdarbeiten nach Aufwand“
  • „Außenanlagen bauseits“

Solche Angaben sind nicht automatisch unwirksam. Für Ihre Kostenplanung helfen sie aber wenig, wenn weder Leistung noch Budget ausreichend konkretisiert sind.

Auch die Bauzeit gehört in den Blick. Bei Verbraucherbauverträgen müssen verbindliche Angaben zum Fertigstellungszeitpunkt oder – wenn dieser noch nicht feststeht – zur Dauer der Bauausführung vorhanden sein.

Das ist finanziell relevant. Verzögert sich der Einzug, laufen möglicherweise gleichzeitig Miete, Kreditkosten und weitere Ausgaben weiter.

Auch den Zahlungsplan prüfen

Ein Zahlungsplan sollte zum tatsächlichen Baufortschritt passen. Sie sollten nicht weit mehr bezahlen, als zu diesem Zeitpunkt tatsächlich gebaut wurde.

Bei Verbraucherbauverträgen setzt das BGB dafür besondere Grenzen: Der Gesamtbetrag der Abschlagszahlungen darf grundsätzlich höchstens 90 % der vereinbarten Gesamtvergütung einschließlich bestimmter Nachträge erreichen. Außerdem sieht das Gesetz bei der ersten Abschlagszahlung eine Sicherheit für die rechtzeitige Herstellung ohne wesentliche Mängel vor. Für Bauträgerverträge gelten teilweise andere Regeln.

Bauvertrag, Baubeschreibung und Zahlungsplan gehören deshalb zu den Unterlagen, die sich vor der Unterschrift besonders für eine fachkundige Prüfung eignen.

Eine kurze Erklärung zur Funktion der Baubeschreibung finden Sie auch in unserem Lexikonbeitrag Baubeschreibung.

Infografik zeigt, welche zusätzlichen Kosten neben dem Hauspreis zum tatsächlichen Finanzierungsbedarf beim Hausbau gehören.
Der angebotene Hauspreis deckt nur einen Teil der Gesamtkosten ab. Grundstück, Kaufnebenkosten, Planung, Erdarbeiten, Hausanschlüsse, Ausstattung, Außenanlagen und eine finanzielle Reserve erhöhen den tatsächlichen Finanzierungsbedarf.

Fehler 6: Sie planen den Grundriss auf dem Papier statt für den Alltag

Auf einem Grundriss sehen 10 m² oft großzügiger aus als später im eingerichteten Raum.

Prüfen Sie deshalb schon während der Planung:

  • Wo stehen Schränke?
  • Wo öffnet die Tür?
  • Wie viel Platz bleibt um den Esstisch?
  • Wo stehen Waschmaschine und Trockner?
  • Wohin kommen Staubsauger und Getränkekisten?
  • Gibt es Platz für Kinderwagen oder Fahrräder?
  • Lassen sich Fenster und Terrassentüren trotz Möblierung vollständig öffnen?

Arbeiten Sie möglichst mit den echten Maßen Ihrer Möbel.

Denken Sie außerdem einige Jahre voraus. Ein Arbeitszimmer kann später Kinderzimmer werden. Ein Duschbad im Erdgeschoss kann bei eingeschränkter Mobilität hilfreich sein.

Nicht jeder Grundriss muss alle denkbaren Lebenssituationen abdecken. Problematisch wird es aber, wenn einfache Nutzungsfragen während der Planung überhaupt nicht gestellt werden.

Fehler 7: Sie quetschen die Haustechnik auf die Restfläche

Bei knapper Wohnfläche verliert häufig zuerst der Technikraum.

Das kann schon bei der Montage Probleme verursachen.

Je nach Gebäude müssen dort unter anderem Platz finden:

  • Heiztechnik,
  • Warmwasserbereitung,
  • Elektroverteilung,
  • Zählerplatz,
  • Netzwerktechnik,
  • Lüftungstechnik,
  • Wechselrichter,
  • möglicherweise Batteriespeicher.

Dabei zählt nicht nur die Grundfläche der Geräte. Filter müssen erreichbar bleiben, Verkleidungen geöffnet und Komponenten später ausgetauscht werden können.

Auch die Position des Technikraums spielt eine Rolle. Ungünstige Leitungswege verursachen zusätzliche Installationen und können Wärmeverluste erhöhen.

Planen Sie deshalb früh, welche Technik tatsächlich eingebaut wird. Lassen Sie für Wartung und späteren Austausch ausreichend Platz.

Fehler 8: Sie wählen die Heizung, bevor das Gebäude geplant ist

Seit dem 29. Juli 2026 gilt das Gebäudemodernisierungsgesetz. Die frühere pauschale Vorgabe, neue Heizungen müssten mindestens 65 % erneuerbare Energien nutzen, ist entfallen. Auch Gas- und Ölheizungen dürfen grundsätzlich wieder eingebaut werden.

Im Neubau ist die Heizungswahl trotzdem keine isolierte Entscheidung. Das Gebäude muss weiterhin energetische Anforderungen erfüllen. Das GModG begrenzt bei neuen Wohngebäuden unter anderem den Jahres-Primärenergiebedarf und stellt Anforderungen an den baulichen Wärmeschutz.

Vor allem muss die Technik zum Gebäude passen.

Bei einer Wärmepumpe spielen beispielsweise Heizlast, Vorlauftemperatur und Heizflächen eine Rolle. Fernwärme setzt ein verfügbares Netz voraus. Bei Gas oder Öl sollten nicht nur Anschaffungskosten, sondern auch langfristige Brennstoff- und CO₂-Kosten betrachtet werden.

Die Heizungswahl beeinflusst außerdem:

  • Heizflächen,
  • Elektroanschluss,
  • Aufstellflächen,
  • Warmwasserbereitung,
  • Photovoltaik,
  • Leitungsführung,
  • gegebenenfalls den Schallschutz.

Einen aktuellen Vergleich der Systeme finden Sie im Beitrag Neue Heizung 2026: Wärmepumpe, Gas, Pellets und Fernwärme im Vergleich.

Fehler 9: Sie planen Photovoltaik erst, wenn das Dach fertig ist

Photovoltaik beginnt nicht beim Kauf der Module.

Schon der Entwurf des Gebäudes beeinflusst, wie gut sich das Dach später nutzen lässt. Dachform, Ausrichtung, Verschattung und Aufbauten können die mögliche Modulfläche deutlich verändern.

Lüfter, Dachfenster oder andere Aufbauten sollten deshalb nicht planlos über geeignete Dachflächen verteilt werden.

Auch im Gebäude selbst braucht eine PV-Anlage Vorbereitung:

  • Leitungswege,
  • Zählerplatz,
  • Wechselrichter,
  • gegebenenfalls Batteriespeicher,
  • Verbindung zwischen Dach und Technikraum.

Ob eine Pflicht zur Installation besteht, muss für den konkreten Standort geprüft werden. Eine einheitliche bundesweite Solarpflicht für jedes neue Einfamilienhaus gibt es nicht; die Vorgaben unterscheiden sich insbesondere zwischen den Bundesländern und können durch örtliche Regelungen ergänzt werden.

Selbst wenn Sie die Anlage erst später installieren möchten, lassen sich beim Neubau mit wenig Aufwand sinnvolle Voraussetzungen schaffen.

Fehler 10: Sie planen die Elektroinstallation nur für heute

Beim Einzug reichen die Steckdosen. Fünf Jahre später fehlen Leitungen für Wallbox, Photovoltaik, Netzwerk oder elektrische Verschattung.

Überlegen Sie deshalb früh:

  • Wo stehen Schreibtische und Fernseher?
  • Wo soll der Router sitzen?
  • Benötigen Sie Netzwerkanschlüsse?
  • Soll später eine Wallbox möglich sein?
  • Sind elektrische Rollläden oder Raffstores geplant?
  • Werden Wärmepumpe, PV-Anlage oder Batteriespeicher angeschlossen?
  • Werden im Garten Stromanschlüsse benötigt?

Leerrohre und Reserven im Verteiler sind während des Neubaus vergleichsweise einfach vorzusehen. Nachträgliche Leitungen können dagegen Schlitze, Kernbohrungen oder Arbeiten an fertigen Außenflächen erfordern.

Planen Sie nicht jede Technik, die vielleicht irgendwann erfunden wird. Schaffen Sie aber dort Reserven, wo spätere Erweiterungen bereits absehbar sind.

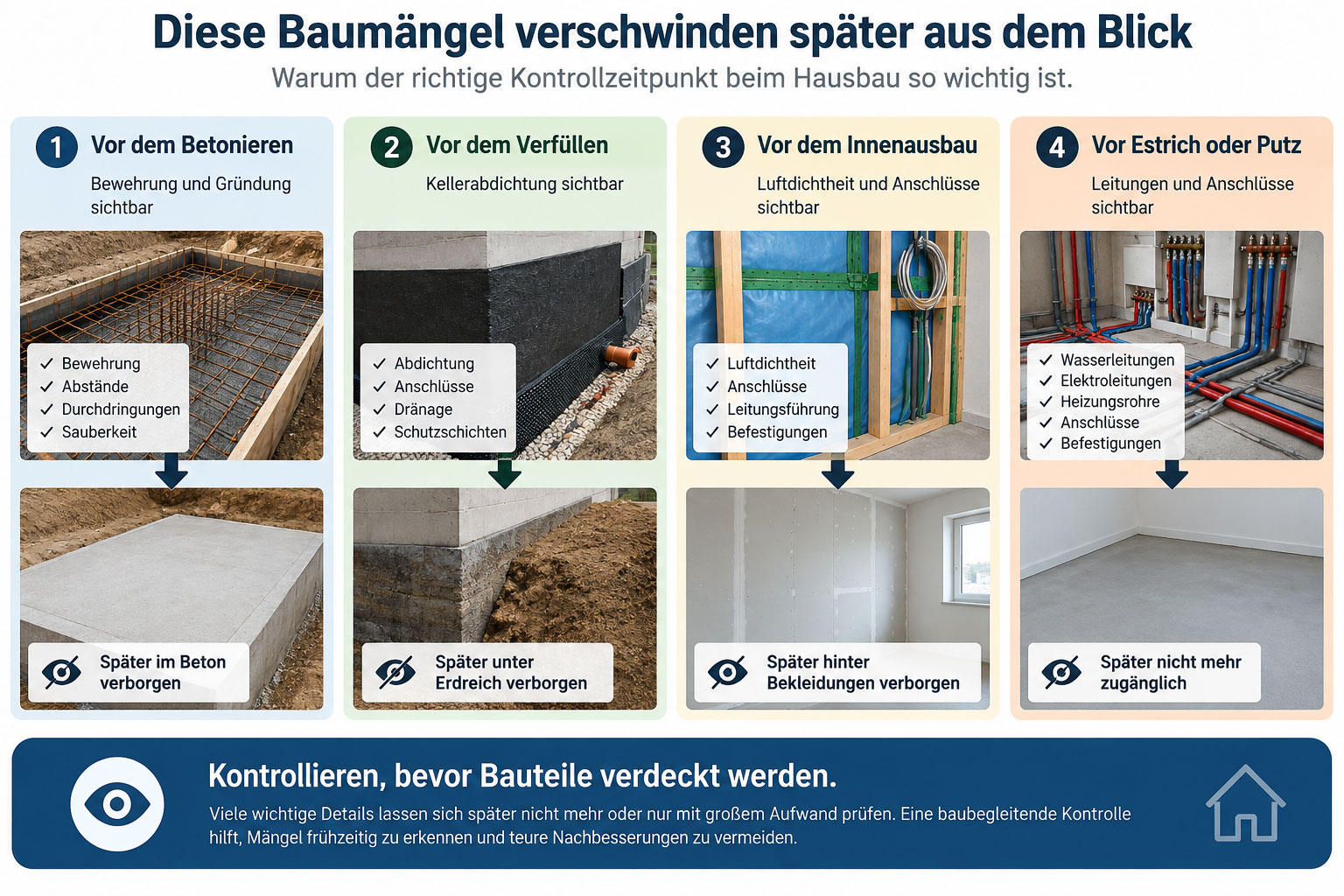

Infografik zeigt vier Kontrollzeitpunkte beim Hausbau: vor dem Betonieren, vor dem Verfüllen, vor dem Innenausbau sowie vor Estrich oder Putz.
Viele Details lassen sich nur während bestimmter Bauphasen zuverlässig kontrollieren. Bewehrung, Kellerabdichtung, Luftdichtheit sowie Leitungen und Anschlüsse sind später häufig überdeckt oder nur noch mit großem Aufwand zugänglich.

Fehler 11: Sie kontrollieren erst, wenn alles fertig ist

Viele wichtige Bauteile verschwinden während des Baufortschritts.

Bewehrung liegt später im Beton. Abdichtungen werden überdeckt. Leitungen verschwinden unter Putz oder Estrich. Die Luftdichtheitsebene liegt hinter Verkleidungen.

Bei der Endabnahme lässt sich vieles davon nicht mehr ohne Weiteres beurteilen.

Eine unabhängige baubegleitende Qualitätskontrolle setzt deshalb früher an. Besonders sinnvoll sind Kontrollen vor dem Verdecken kritischer Bauteile.

Typische Punkte sind:

  • Gründung und Bewehrung,
  • Keller- und Sockelabdichtung,
  • Fensteranschlüsse,
  • Dachanschlüsse,
  • Durchdringungen,
  • Luftdichtheit,
  • Estrich- und Fußbodenaufbau.

Bei konstruktiven Fragen spielt auch die Tragwerksplanung eine zentrale Rolle. Was Bauherren dazu wissen sollten, erklären wir ausführlicher unter Statik beim Hausbau – das sollten Sie als Bauherr wissen.

Baukontrolle und Bauabnahme sind dabei zwei verschiedene Dinge: Die Kontrolle begleitet die Ausführung. Die Abnahme steht am Ende und hat rechtliche Folgen.

Fehler 12: Sie behandeln die Bauabnahme wie eine Schlüsselübergabe

Bei der Abnahme geht es nicht nur darum, ob Sie mit dem Ergebnis zufrieden sind.

Sie ist ein wichtiger rechtlicher Schritt. Bei Bauverträgen schafft die Abnahme zusammen mit einer prüffähigen Schlussrechnung grundsätzlich die Voraussetzung dafür, dass die Schlusszahlung fällig wird.

Bekannte Mängel sollten nicht nur mündlich angesprochen werden. Wer ein mangelhaftes Werk trotz Kenntnis des Mangels abnimmt, muss sich bestimmte Rechte wegen dieses Mangels bei der Abnahme vorbehalten.

Dokumentieren Sie deshalb:

  • festgestellte Mängel,
  • noch nicht erbrachte Leistungen,
  • beschädigte Bauteile,
  • vereinbarte Fristen zur Nachbesserung.

Fotos können das Protokoll sinnvoll ergänzen.

Wichtig ist außerdem die sogenannte fiktive Abnahme. Setzt der Unternehmer nach Fertigstellung eine angemessene Frist zur Abnahme, kann das Werk unter bestimmten Voraussetzungen auch dann als abgenommen gelten, wenn der Bauherr nicht reagiert oder die Abnahme nicht unter Angabe mindestens eines Mangels verweigert. Gegenüber Verbrauchern muss der Unternehmer auf diese Folgen in Textform hinweisen.

Bei einem Einfamilienhaus mit hohem Investitionsvolumen kann es sinnvoll sein, die Abnahme mit einem unabhängigen Sachverständigen vorzubereiten.

Fehler 13: Sie kümmern sich um Förderung, wenn bereits alles entschieden ist

Förderprogramme können technische Voraussetzungen und bestimmte Abläufe verlangen.

Das gilt beispielsweise für das KfW-Programm „Klimafreundlicher Neubau – Wohngebäude“ 297/298. Je nach Förderstufe sind derzeit bis zu 100.000 € Kredit je Wohneinheit möglich. Für ein klimafreundliches Wohngebäude mit Qualitätssiegel Nachhaltiges Gebäude sind bis zu 150.000 € möglich.

Für die Antragstellung werden Energieeffizienz-Experten benötigt. Auch der Zeitpunkt von Antrag, Vertragsabschluss, Kaufpreiszahlung und Baubeginn kann für die Förderung relevant sein. Die genauen Regeln unterscheiden sich nach Förderstufe und Vorhaben.

Deshalb sollte die Frage nach Fördermitteln nicht erst auftauchen, wenn Hausvertrag und Finanzierung bereits abgeschlossen sind.

Prüfen Sie früh:

  • Welche Programme passen zum Vorhaben?
  • Welche energetischen Standards werden verlangt?
  • Welche Fachleute müssen eingebunden werden?
  • Wann darf ein Vertrag abgeschlossen werden?
  • Wann darf gebaut oder gezahlt werden?

Kontrollieren Sie die Bedingungen unmittelbar vor Antragstellung erneut. Förderprogramme können sich während einer längeren Hausplanung ändern.

Fazit: Beim Hausbau wird frühes Prüfen belohnt

Einige der teuersten Überraschungen auf einer Baustelle entstehen nicht durch spektakulären Pfusch. Sie beginnen mit einer fehlenden Position im Angebot, einem unbekannten Baugrund oder einer Entscheidung, die eigentlich drei Monate früher hätte fallen müssen.

Vollständig ausschließen lassen sich Mehrkosten beim Hausbau nicht. Dafür sind Grundstücke, Gebäude und Bauabläufe zu unterschiedlich.

Viele Risiken lassen sich aber deutlich verkleinern:

Prüfen Sie Grundstück und Vertrag genau. Planen Sie Haustechnik früh. Zahlen Sie passend zum Baufortschritt. Lassen Sie kritische Arbeiten kontrollieren, bevor sie verdeckt werden. Und behandeln Sie die Abnahme nicht als Formalität.

Das kostet zu Beginn etwas mehr Zeit. Spätere Änderungen am fertigen Haus kosten meist mehr.
